一、 总则与工程概况
本方案旨在详细阐述外墙保温系统的施工流程、技术要点及质量控制要求,确保保温工程达到设计预期的节能、耐久及安全性能。适用于采用粘贴结合机械锚固方式施工的外墙外保温系统(如EPS/XPS板、岩棉板等薄抹灰系统)。
二、 施工前准备工作
技术准备:
熟悉设计图纸,进行技术交底,明确保温材料性能指标、系统构造节点(如门窗洞口、阳台、檐口等)、防火隔离带设置要求等。
编制专项施工方案,并获得监理、建设单位审批。
对施工人员进行岗前培训和安全技术交底。
基层墙体处理:
基层墙体(混凝土、砌体等)必须坚实、平整、清洁,无油污、脱模剂、浮尘、空鼓、裂缝等缺陷。
墙体表面平整度及垂直度偏差应符合规范要求(通常要求≤4mm/2m)。超标部位应进行找平处理。
施工前,应对基层进行验收,并确保其干燥。
材料准备与存放:
所有保温系统材料(保温板、粘结砂浆、抹面砂浆、耐碱玻纤网格布、锚栓、饰面材料等)应选用配套产品,具备出厂合格证、型式检验报告及进场复试报告。
材料应按规格分类存放于干燥、通风的库房内,保温板应平放并防止变形,避免雨淋和曝晒。
施工条件:
施工现场环境温度及基层表面温度应在5℃~35℃之间,风力不大于5级。雨雪天严禁施工。
必要时应搭建防雨、防风、防晒的施工围护设施。

三、 主要施工工艺流程及操作要点
工艺流程可概括为:基层处理 → 弹基准线、挂控制线 → 配制粘结砂浆 → 粘贴保温板(含翻包网、防火隔离带) → 安装锚固件 → 处理板缝、打磨平整 → 配制抹面砂浆 → 首道抹面并压入网格布(含门窗洞口加强、系统终端翻包) → 第二道抹面 → 养护 → 饰面层施工
1. 弹线、挂线
* 根据建筑立面设计和保温技术要求在墙体上弹出外门窗水平、垂直控制线,以及装饰缝、伸缩缝等位置线。
* 在建筑外墙大角(阳角、阴角)及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制保温板的垂直度和平整度。
2. 粘结砂浆配制与使用
* 严格按照产品说明书要求的比例,将干粉粘结砂浆与清水混合,使用电动搅拌器充分搅拌均匀,达到适宜的稠度。
* 拌制好的砂浆应静置熟化几分钟后再次搅拌方可使用。注意一次拌制量应在可操作时间内用完,严禁中途加水。
3. 保温板粘贴
* 粘贴方法:通常采用点框法或条粘法。点框法是在保温板四周涂抹一圈宽约50mm的粘结砂浆框,中间均匀布设若干粘结砂浆点,粘结面积率必须满足设计要求(通常≥40%)。
* 排版与粘贴顺序:应从下往上水平铺贴,板缝应错缝(如长边错缝1/2板长),阴阳角处应做错茬搭接。粘贴时应轻柔挤压,并用靠尺检查平整度,随时清除板边溢出的砂浆。板缝应拼严,缝隙宽度超过2mm时应用相应厚度的保温板片或发泡聚氨酯填塞。
* 特殊部位处理:
* 在门窗洞口、系统起终端(如勒脚、檐口),应进行翻包网格布预贴。
* 防火隔离带应与保温板同步粘贴,并确保与基层满粘,与上下保温板接缝严密。
4. 锚栓安装
* 保温板粘贴完成至少24小时后,方可进行锚栓安装。钻孔深度应大于锚固深度10mm以上。
* 锚栓数量、型号、入墙深度应符合设计和规范要求。通常在板角、板边等部位加密。锚栓圆盘应紧压保温板,不得凸出或陷入板面过深。
5. 抹面层施工(关键抗裂层)
* 打磨找平:保温板粘贴完毕,应对接缝高差超过1.5mm的部位进行打磨,使板面平整。
* 首道抹面与网格布铺设:
* 在保温板上均匀涂抹一层厚度约2-3mm的抹面砂浆。

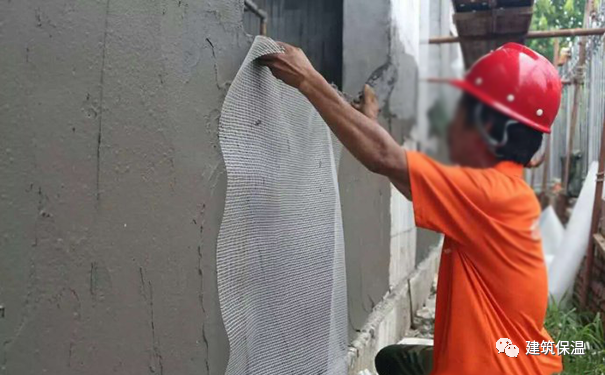

* 立即将耐碱玻纤网格布压入湿软的抹面砂浆中。网格布应自上而下铺设,平整绷紧,搭接宽度横向不小于100mm,纵向不小于80mm。严禁干搭。
* 加强处理:在门窗洞口四角沿45°方向加贴300mm×400mm的增强网格布;首层墙面宜采用双层网格布或增设一道加强网格布以提高抗冲击性。
* 翻包处理:将预先贴在翻包部位的网格布压入砂浆,确保系统终端包裹严密。
* 第二道抹面:待首道抹面砂浆表干(可触碰)后,涂抹第二道抹面砂浆,厚度约1-2mm,以完全覆盖网格布、微见网格布轮廓为宜。总抹面层厚度应控制在3-6mm。
* 养护:抹面层施工后,需自然养护至少24小时(视气候条件),方可进行后续工序。养护期间应避免淋水、暴晒和撞击。
6. 饰面层施工
* 抹面层完全干燥并验收合格后,方可进行饰面层(如涂料、饰面砂浆、面砖等)施工。
* 若涂刷涂料,宜使用弹性防水腻子批刮并打磨平整,然后涂刷底漆和面漆。
* 若粘贴面砖,必须采用专用瓷砖粘结剂和勾缝剂,并确保系统经过专项设计认证。
四、 质量控制要点
材料控制:严格执行材料进场验收和复试制度,杜绝不合格材料上墙。
基层处理:确保基层坚固、平整、洁净,这是保证粘贴质量的基础。
粘贴面积与平整度:严格控制粘结砂浆涂抹面积和粘贴手法,确保粘贴牢固,板面平整。
网格布铺设:必须置于抹面砂浆之中,且搭接宽度足够,避免出现干搭、褶皱、外露。
节点处理:门窗洞口、阴阳角、勒脚、檐口、变形缝等节点是防水抗裂的薄弱环节,必须按设计和规范要求进行加强和密封处理。
养护与保护:各道工序间需保证足够的养护时间,施工中和施工后应采取有效措施防止成品污染或损坏。
五、 安全文明施工与成品保护
高空作业必须遵守安全规程,脚手架、吊篮需经验收合格,操作人员佩戴安全帽、安全带。
施工现场严禁烟火,保温材料应远离电焊、切割等明火作业区,并配备消防器材。
施工废弃物应及时清运,保持场地整洁。
对已施工完成的保温层、抹面层,应设立警示标识,防止后续工序对其造成污染、撞击或刮伤。
六、 验收
施工过程中应进行工序验收(如基层、粘贴、抹面等),全部完成后按《建筑节能工程施工质量验收规范》等标准进行分项工程竣工验收,核查资料齐全,观感质量合格,各项性能指标满足设计要求。
